Информация о ходе строительства жилого комплекса Savvin River Residence. Апрель 2021.

1 этап строительства (Г-образный корпус, Башни № 1, 2, 3):

  • Паркинг -1 этаж: Монтаж трасс энергоснабжения, отопления, питьевого водоснабжения.
  • Паркинг -2 этаж: устройство финишного покрытия.
  • Монтаж светопрозрачных конструкций (Г-образный корпус).
  • Монтаж конструкций вентилируемого фасада Г-образный корпус.
  • Устройство кирпичных стен наземной части (Г-образный корпус).
  • Монтаж канализации, вентиляции, водопровода.(паркинг, Г-образный корпус).
  • Монтаж системы отопления наземной части. (квартиры в Башнях 2, 3).
  • Испытания оборудования ЦТП, Монтаж оборудования в венткамерах. Монтаж оборудования в хладоцентре.
  • Монтаж трубопроводов системы кондиционирования в Башни 3 и Г-образном корпусе.
  • Монтаж инженерного оборудования на кровле Башен 2, 3.
  • Отделочные работы мест общего пользования (МОП) , Установка дверей в квартиры и МОП в Башне №1.
  • Монтаж лифтов в Г-образном корпусе.
  • Монтаж железобетонных панелей (облицовка стен и колонн стилобатной части).
  • Монтаж оконечных устройств слаботочных сетей, светильников в Башне №1.

2 этап строительства (Административное здание):

  • Монтаж воздуховодов.
  • Монтаж стояков инженерных коммуникаций.
  • Монтаж инженерного оборудования на кровле.
  • Устройство финишного покрытия кровли из щебня.

3 этап строительства (Г-образный корпус):

  • Монтаж светопрозрачных конструкций в осях 3-15 , устройство вентилируемого фасада из камня.
  • Кирпичная кладка стен в квартирах и МОП (подъезды 7, 8, 9).
  • Монтаж инженерных систем в наземной части (подъезды 7, 8, 9).
  • Отделочные работы в МОП.
  • Устройство кровли, устройство фундаментов под оборудование на кровле, монтаж инженерного оборудования на кровле.
  • Территория — устройство пешеходных тротуаров и въезда из камня вдоль Саввинской набережной.

Новости строительства. Апрель 2021

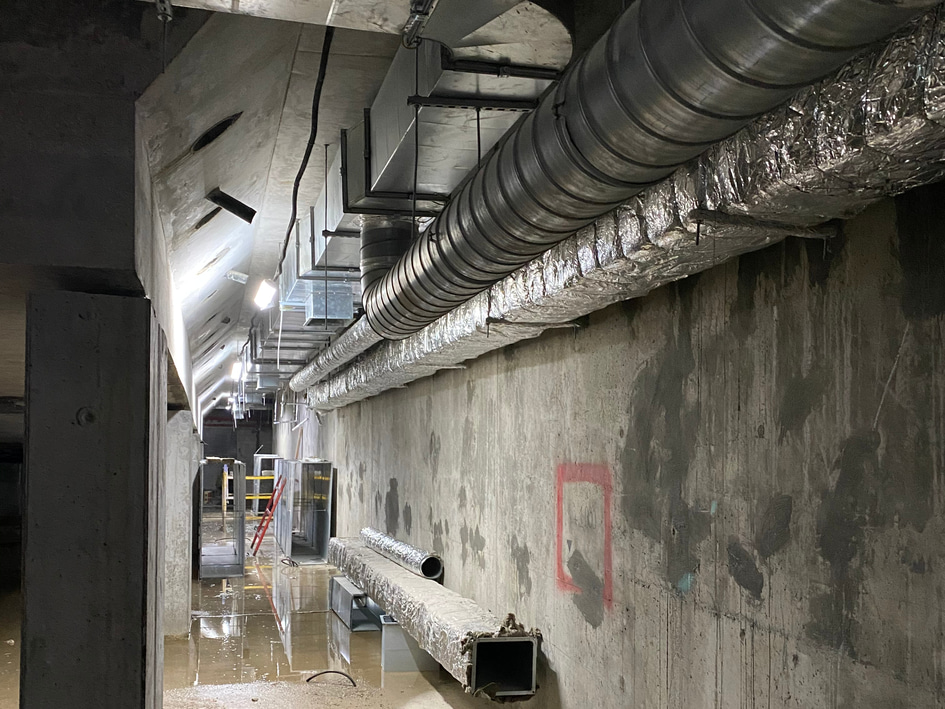

Вентиляция фитнеса

Новости строительства. Апрель 2021
Вентиляция фитнеса

Новости строительства. Апрель 2021
Декоративные панели дворовой чати

Новости строительства. Апрель 2021

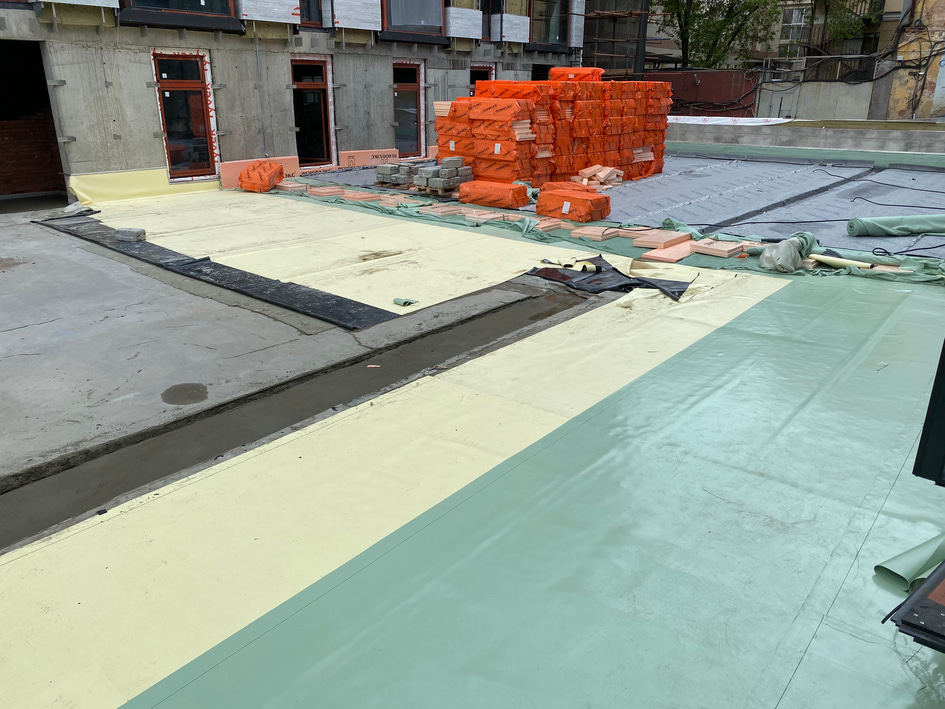

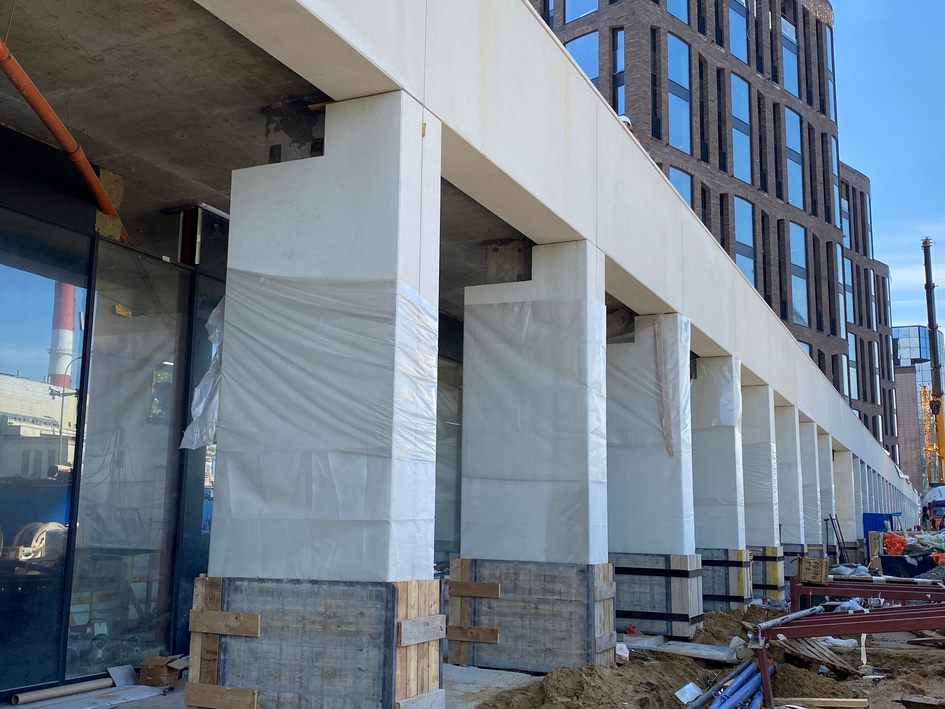

Завершение монтажа панелей стилобатной чати

Новости строительства. Апрель 2021

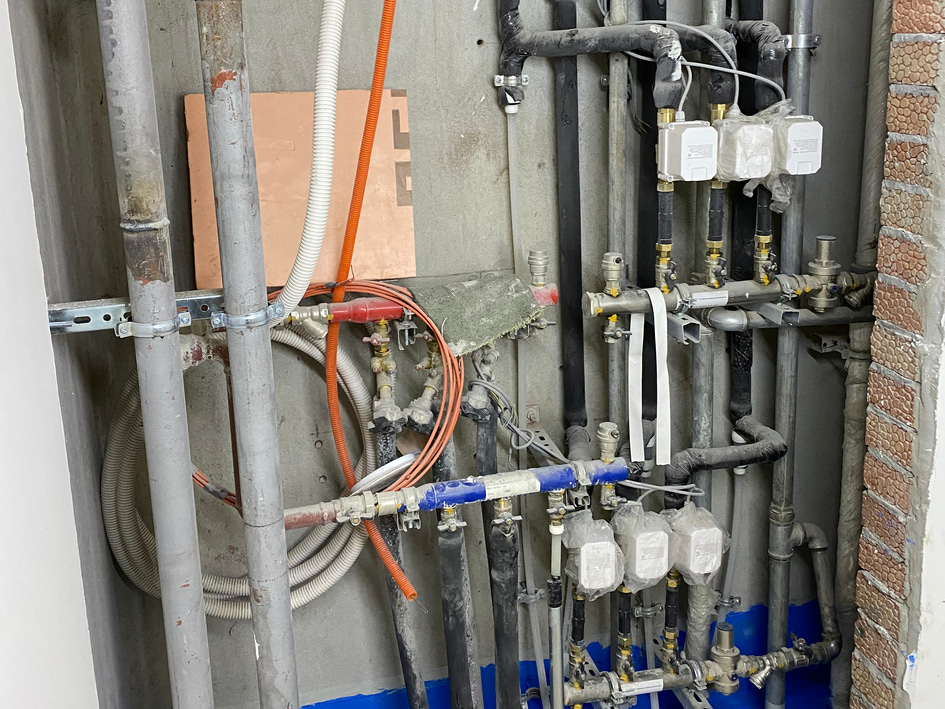

Инженерные системы -1 этаж

Новости строительства. Апрель 2021
Инженерные системы жилой части

Новости строительства. Апрель 2021
Монтаж трубопроводов холодоцентра

Новости строительства. Апрель 2021

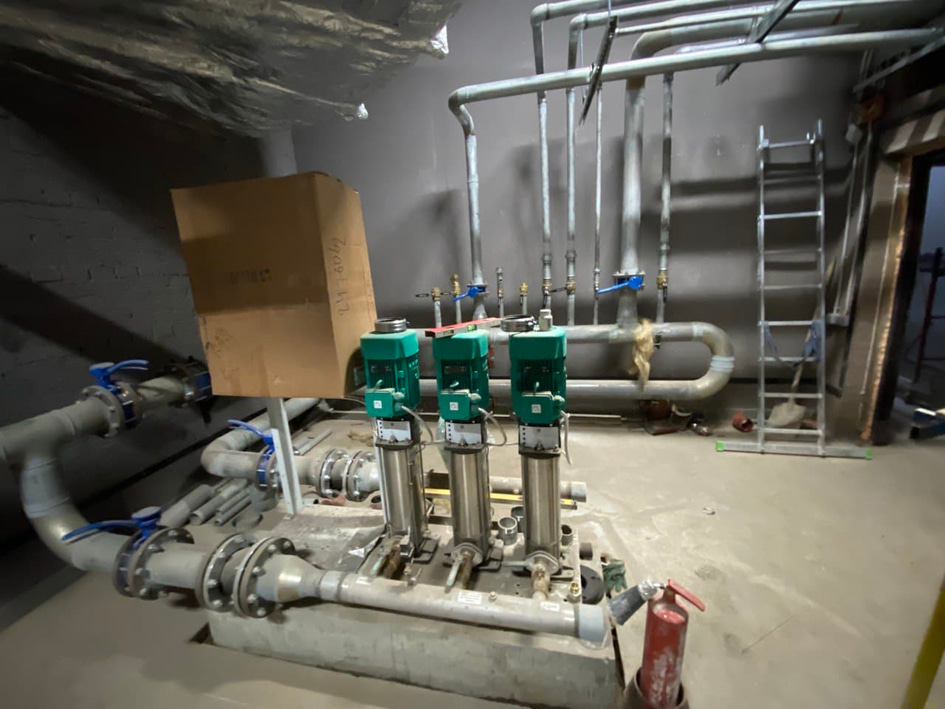

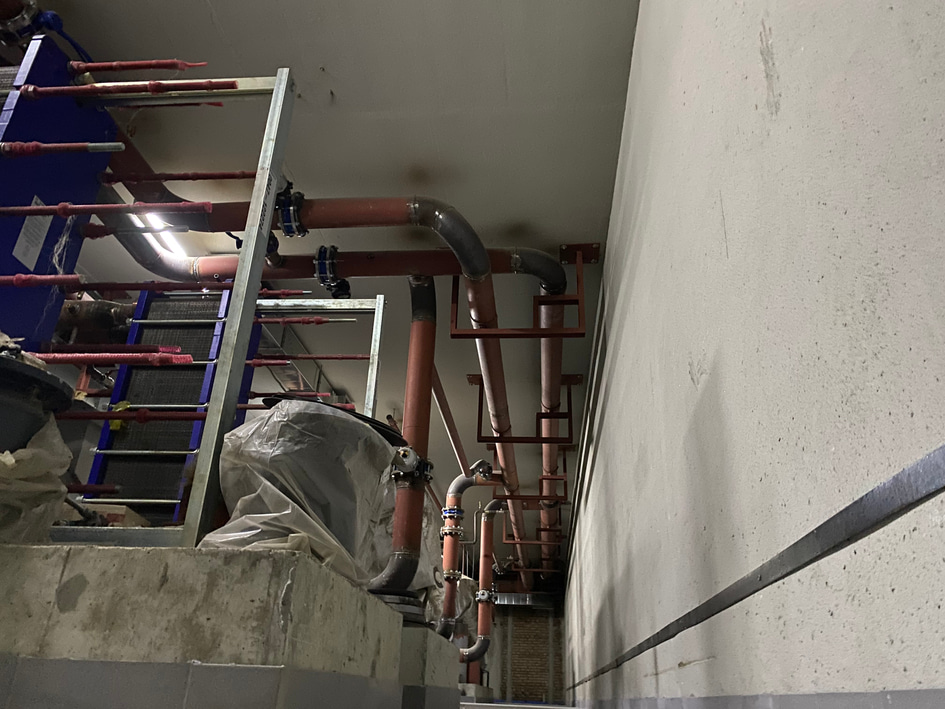

Насосная станция водоснабжения

Новости строительства. Апрель 2021

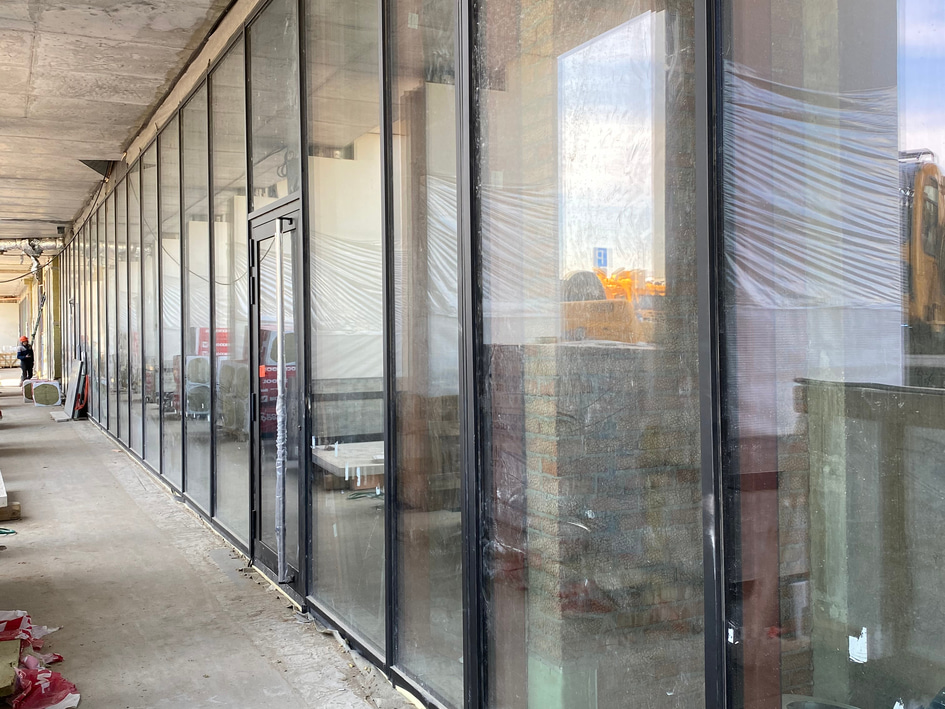

Остекление 1го этажа

Новости строительства. Апрель 2021

Отделка МОП 5й подъезд

Новости строительства. Апрель 2021

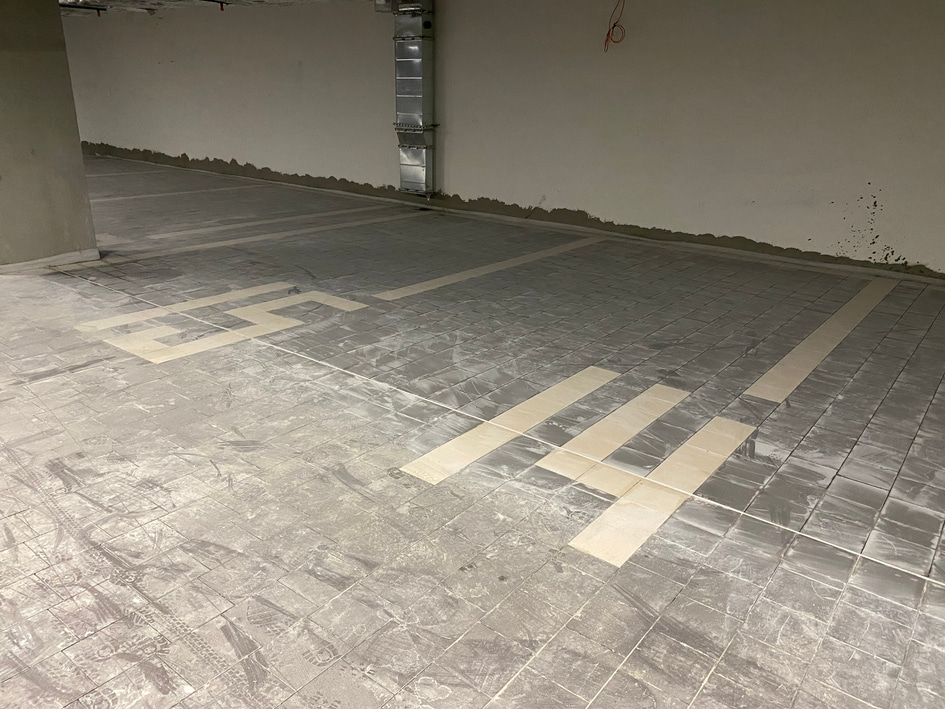

Покрытие плики на -2м этаже

Новости строительства. Апрель 2021
Покрытие плики на -2м этаже

Новости строительства. Апрель 2021
Покрытие плики на -2м этаже

Новости строительства. Апрель 2021
Покрытие плики на -2м этаже

Новости строительства. Апрель 2021
Покрытие плики на -2м этаже

Новости строительства. Апрель 2021
Покрытие плики на -2м этаже

Новости строительства. Апрель 2021

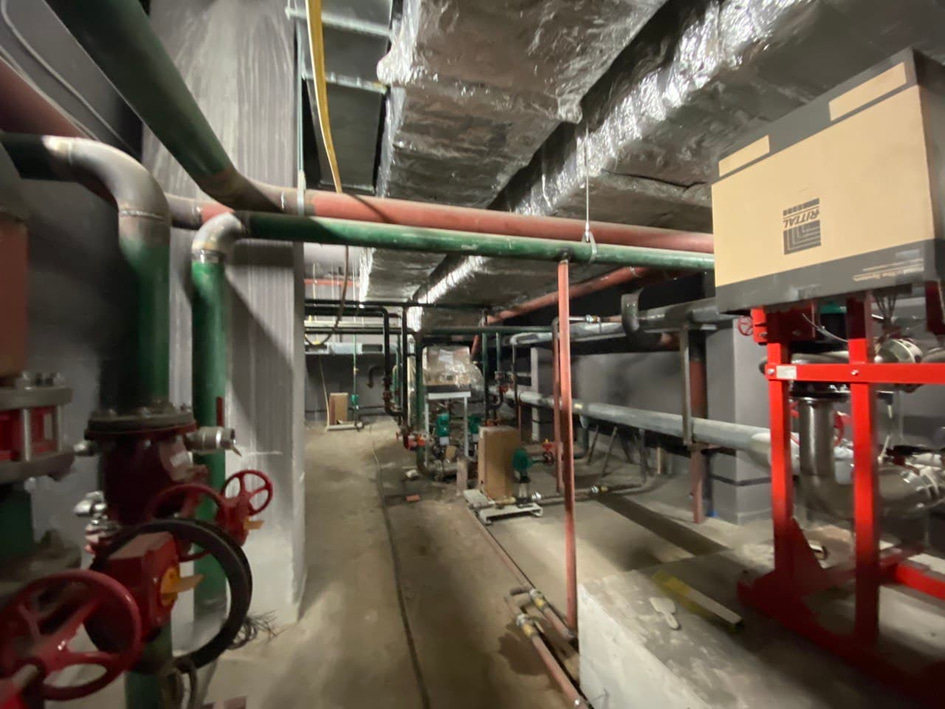

Станция пожаротушения

Новости строительства. Апрель 2021

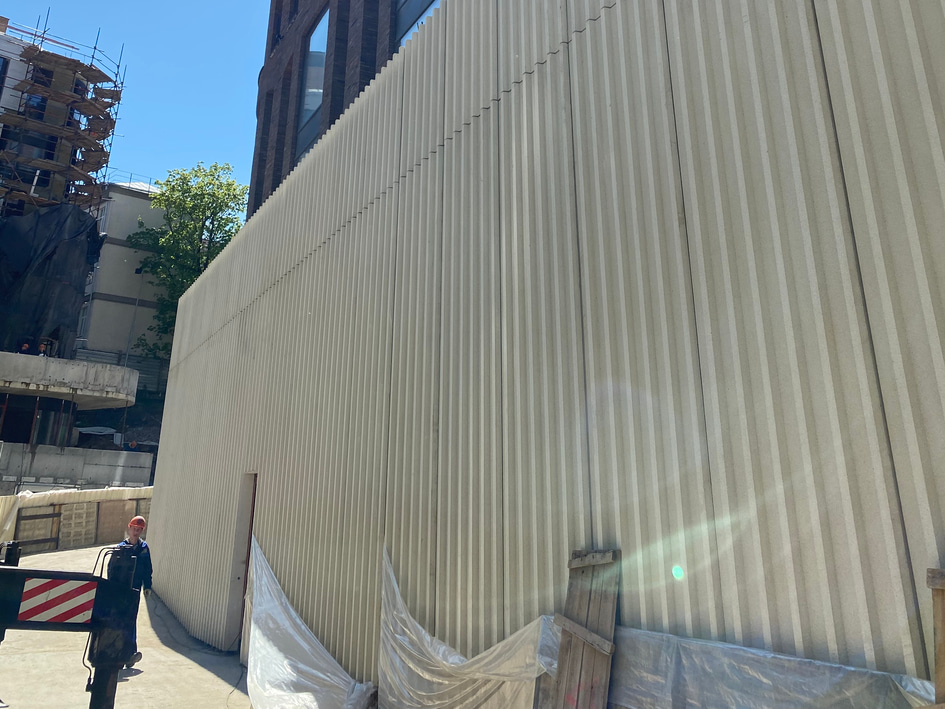

Устройство гидроизоляции стилобата фитнеса

Новости строительства. Апрель 2021
Устройство утеплительного слоя помещений фитнеса
